什邡七色纺项目

施工内容:重装

开工日期:2021年7月4日

项目负责人:于宏裴

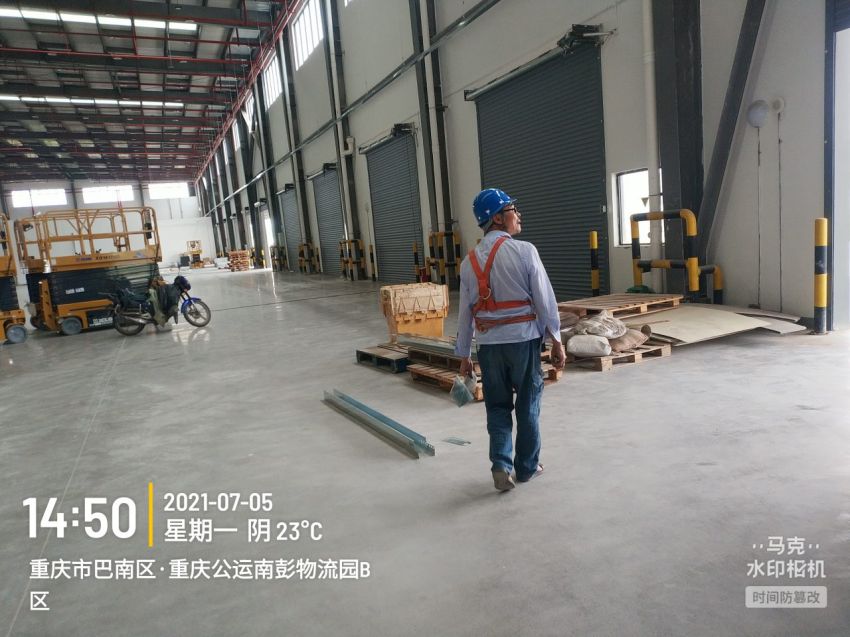

7月5号

今日施工内容及完成量:

桥架组装50%,钢丝绳吊装50%,桥架安装30%

附图:

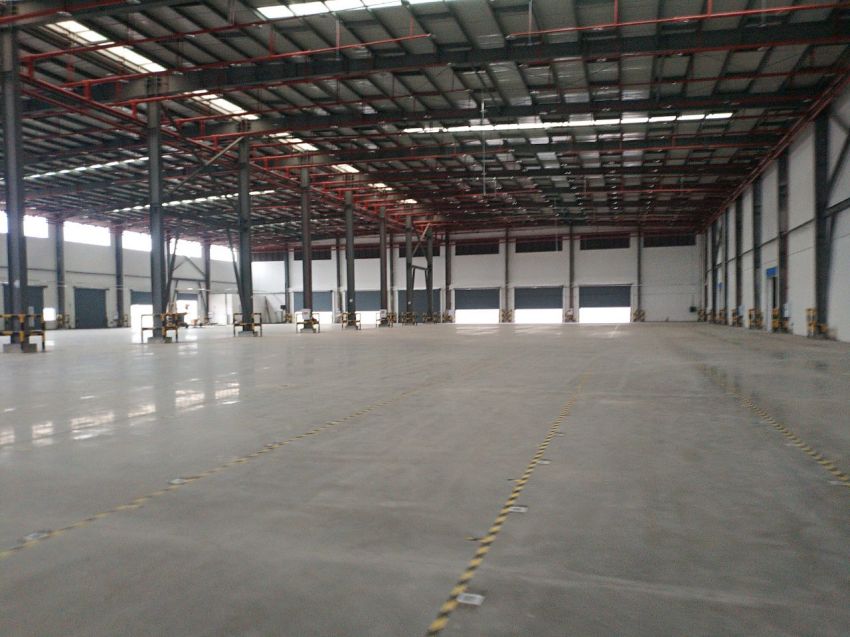

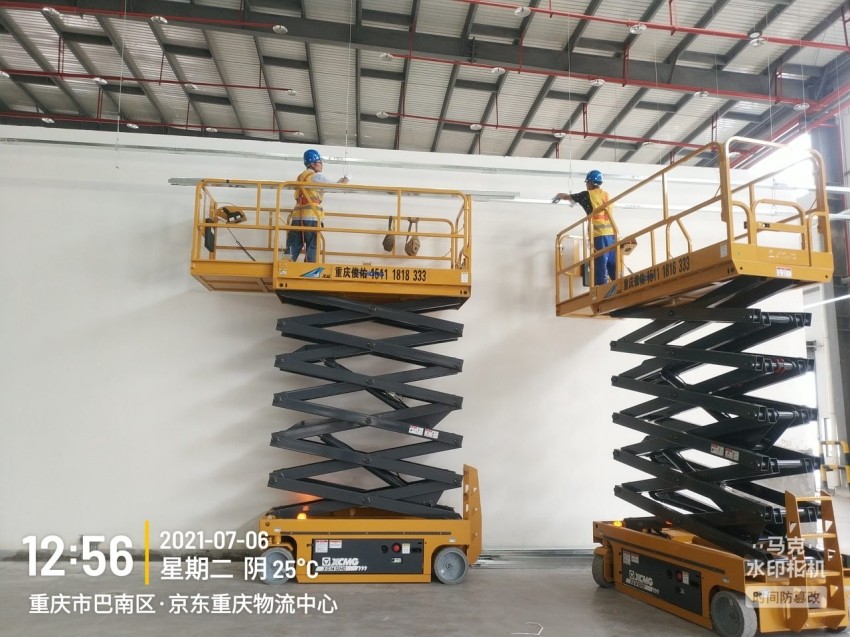

7月6号

桥架安装80%,钢丝绳吊装80%,监控布线20%

今日施工工种:强弱电工

今日施工人数:6

附图:

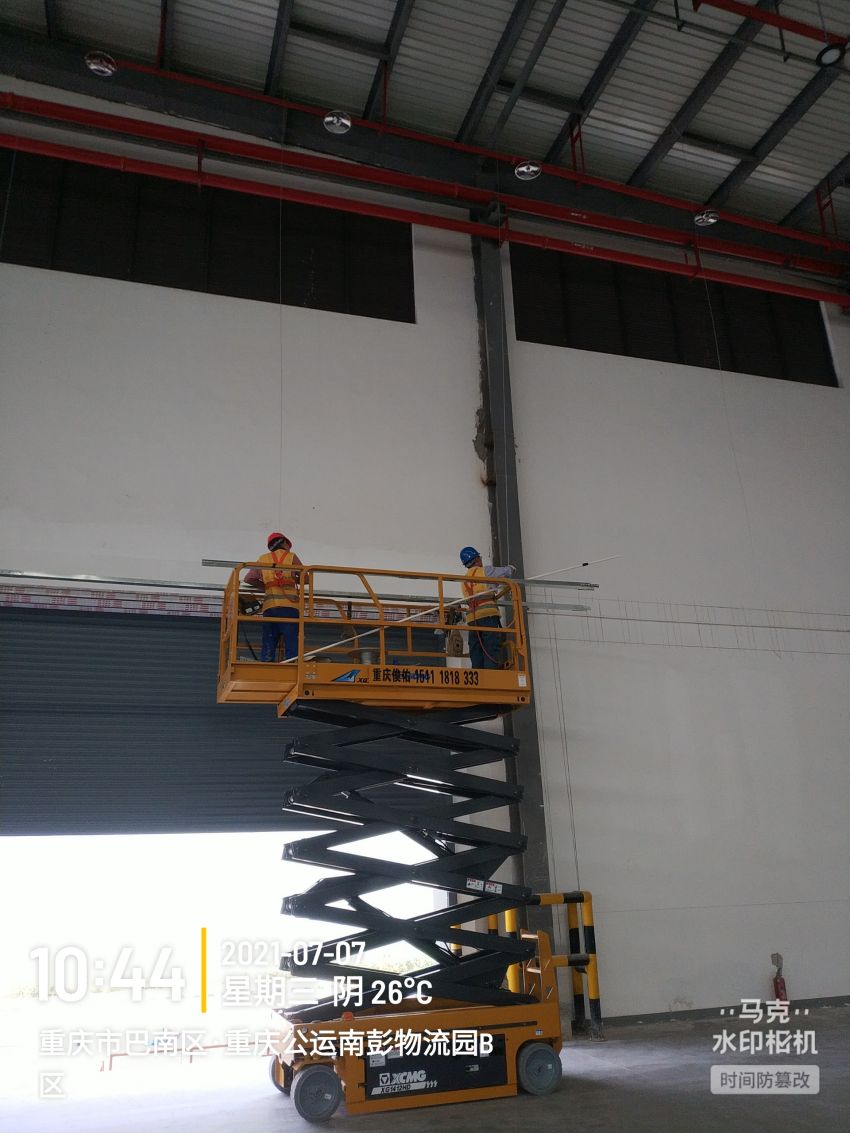

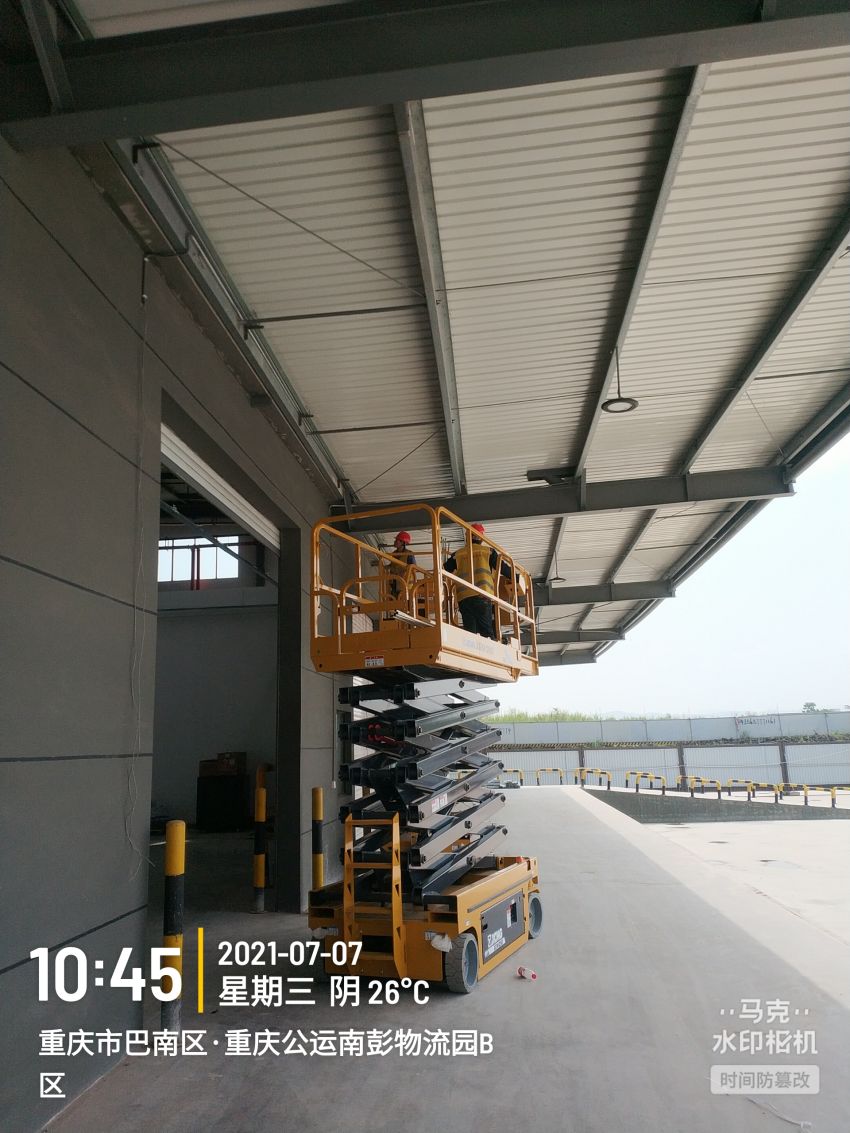

7月7日

今日施工内容及完成量:

桥架安装80%,钢丝绳吊装80%,监控布线30%,强电电缆布线70%,配电箱安装50%,机柜安装40%

今日施工工种:强弱电工

今日施工人数:6

附图:

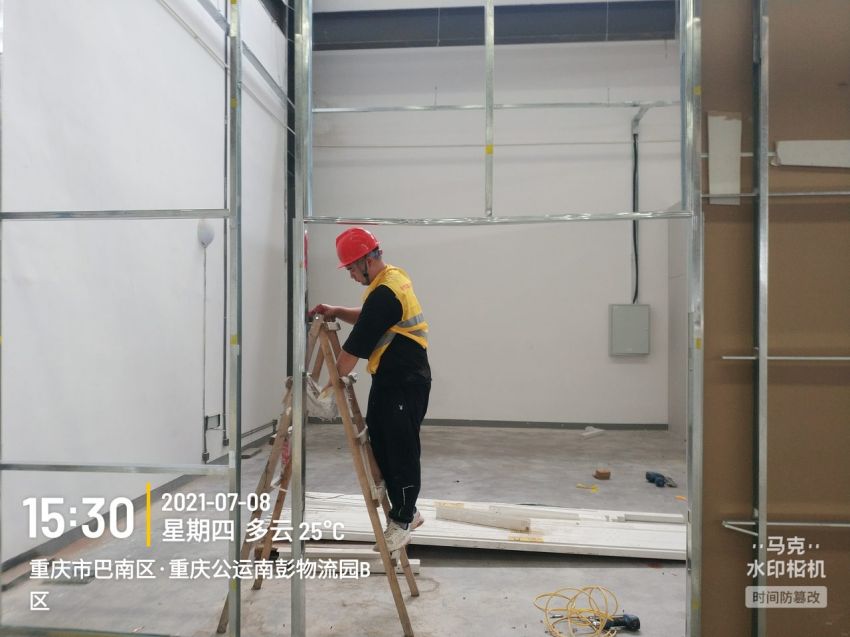

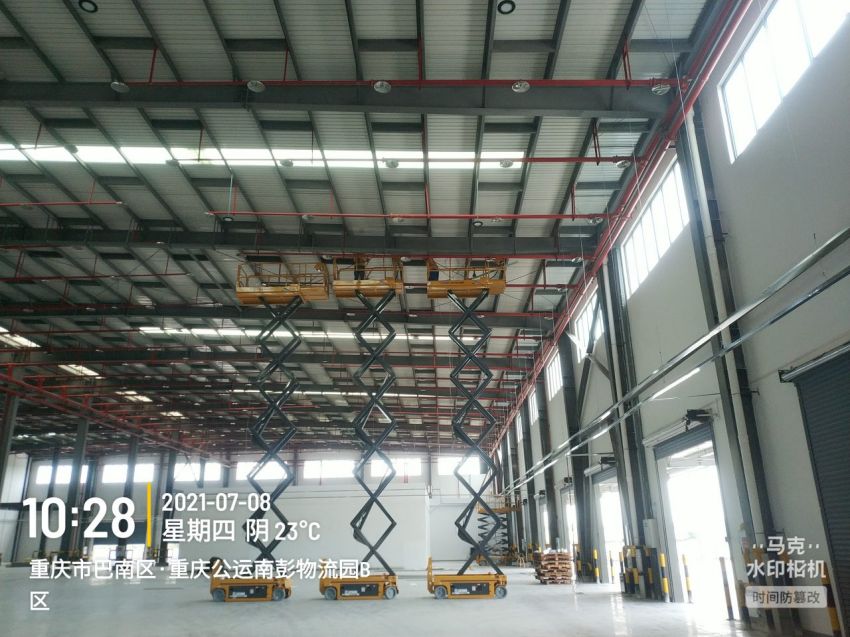

7月8号

今日施工内容及完成量:

鱼眼监控布线100%,监控桥架80%,强电桥架70%,强电电缆布线50%,监控布线50%,光纤布线30%,隔墙制作100%

今日施工工种:强弱电工

今日施工人数:6

附图:

7月11号

今日施工内容及完成量:

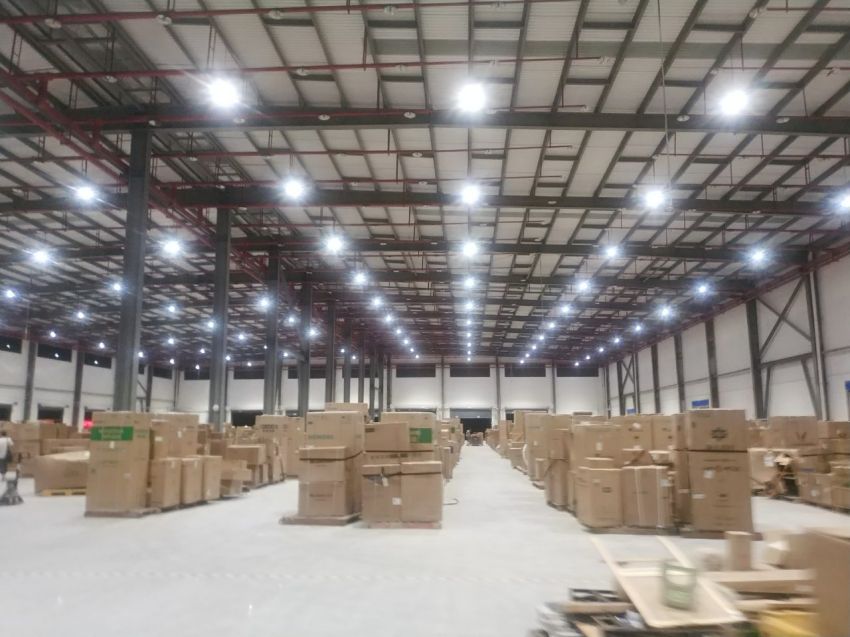

ap安装100%,隔墙吊顶100%,鱼眼安装80%,交换机安装100%,nvr安装100%

今日施工工种:强弱电工

今日施工人数:6

附图:

7月12号

今日施工内容及完成量:

隔墙刷漆100%,灯具安装100%,插座安装100%,叉车充电区100%,,鱼眼安装80%。除b10-2其余强弱电装修已全部完成。

今日施工工种:强弱电工

今日施工人数:6

附图:

7月11日 (1).jpg

7月13号

今日施工内容及完成量:

隔墙刷漆100%,灯具安装100%,插座安装100%,叉车充电区100%,,鱼眼安装80%。除b10-2其余强弱电装修已全部完成。b10-2今日完成70%

今日施工工种:强弱电工

今日施工人数:6

附图:

7月14号

今日施工内容及完成量:

隔墙刷漆100%,灯具安装100%,插座安装100%,叉车充电区100%,,鱼眼安装100%。b10-2完成100%

今日施工工种:强弱电工

今日施工人数:4

附图:
